設置太陽光電發電系統需要多久?

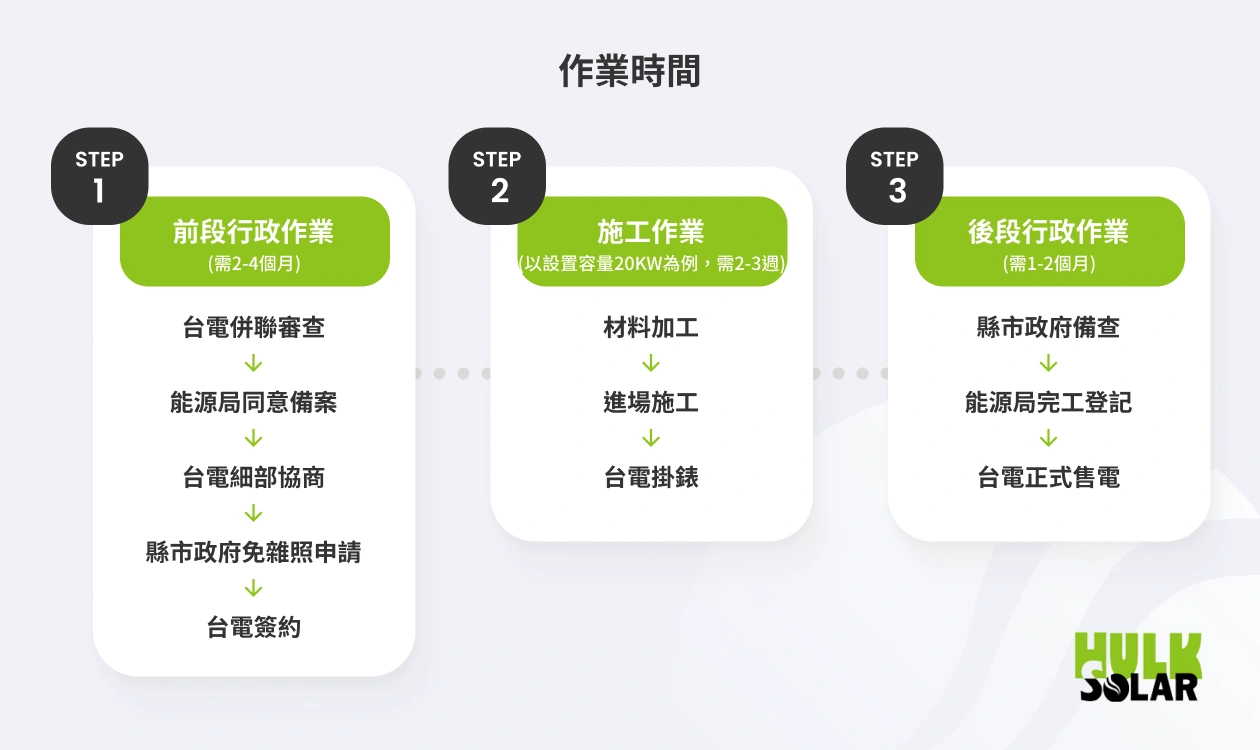

太陽能發電系統安裝流程圖,包含台電審查、能源局備案與並網步驟

安裝太陽能發電設備是一項長期投資,但許多客戶關心:「從簽約到正式發電需要多久?

目前 台灣的太陽能系統申請流程較為繁瑣,包含 台電併網審查、能源局備案、施工與驗收 等步驟。整體流程約需 6-12 個月,但具體時間會依照案場條件與政府審核時程有所不同。

本篇文章將為您解析 安裝與申請流程的詳細步驟,並告訴您 為何現在是安裝太陽能的最佳時機!


📌 1. 太陽能發電系統安裝與申請流程解析

🔹 1️⃣ 簽約與文件準備

✅ 與客戶簽約後,我們將 協助準備並收取申請文件
✅ 進行 細部設計(發電效能評估、設備選擇、結構規劃)。

所需時間:約 1-2 週


🔹 2️⃣ 併聯審查申請(約 1-2 個月)

✅ 提交 細部設計圖與計算資料台電當地區處 進行 併聯審查
✅ 台電審查通過後,核發 併聯審查同意書

所需時間:約 1-2 個月


🔹 3️⃣ 能源局備案(約 1-2 個月)

✅ 取得 併聯審查同意書 後,提交至 經濟部能源局 進行 太陽能發電設備同意備案
✅ 能源局審查通過後,核發 同意備案文件

所需時間:約 1-2 個月


🔹 4️⃣ 細部協商與購售電合約簽訂(約 1-2 個月)

✅ 與台電進行 細部設計圖檢討(細部協商),確保系統符合並網規範。
✅ 細部協商通過後,台電核發 細部協商記錄
✅ 收集所有審核文件後,客戶與台電簽訂 購售電合約

所需時間:約 1-2 個月


🔹 5️⃣ 設備安裝與並網(約 2-3 個月)

施工與設備安裝(依據設計方案進行結構計算與施工)。
台電驗收與並網測試,通過後正式併網發電。

所需時間:約 2-3 個月

📌 整體流程時間:約 6-12 個月(依案件規模、政府審查時間而異)。


📌 2. 為什麼現在是安裝太陽能的最佳時機?

現在正是安裝太陽能的黃金時機,因為政府提供補助、電價收益穩定,且安裝後可獲得長期回報

✅ 1. 2025-2028 政府補助

  • 屋頂型太陽能補助 3,000 元/kW,每案最高 30 萬元
  • 可再搭配地方政府額外補助,降低投資成本

✅ 2. 穩定的躉購電價收益

  • 太陽能發電可鎖定 20 年固定電價,確保回報穩定
  • 政府收購電價逐年下降越早安裝,收益越高!

✅ 3. ESG 環保趨勢

  • 企業與住家可降低碳排放,提高環保價值
  • 響應綠能政策,提高企業品牌形象

✅ 4. 屋頂隔熱降溫

  • 降低屋頂溫度 3~5°C,減少空調耗能
  • 延長屋頂防水層壽命,減少維護成本

📌 現在開始規劃,即可掌握政府補助與長期發電收益!


📢 結論

太陽能發電系統的申請流程約需 6-12 個月,需及早規劃!
政府補助 2025-2028 年持續進行,每 kW 最高補助 3,000 元!
電價鎖定 20 年,越早安裝,收益越高!
除了發電收益,還能隔熱降溫、降低能源消耗!

現在申請,掌握最佳施工時機,確保 20 年收益!

⚡ 太陽能安裝流程約 6~12 個月,但每個案場不同!

🏠 每個案件流程不同,我們提供免費時程評估,確保最佳安裝時機!

📩 填寫表單,獲取完整施工時間規劃!

📞 立即來電0800-028-666
